Por que focar no cronograma elétrico? As concessionárias possuem prazos longos estipulados pela ANEEL, e qualquer projeto reprovado reinicia o relógio. Trabalhar com engenharia elétrica preditiva, que alinha as etapas da obra civil com o tempo de aprovação na Neoenergia PE, é a única forma de garantir a entrega das chaves no prazo prometido aos compradores. Da ligação provisória à subestação, a precisão normativa é a chave.
1. A Importância de um Planejamento Elétrico Eficiente para Construtoras
Para uma construtora, a gestão de energia vai muito além da simples passagem de cabos e instalação de quadros de distribuição. Desde o primeiro dia de fundação até a cerimônia de entrega das chaves e a obtenção do Habite-se, o cronograma elétrico corre em paralelo (e muitas vezes dita o ritmo) da obra civil. Construtoras que deixam a elaboração e aprovação dos projetos elétricos para as etapas finais do empreendimento frequentemente enfrentam prejuízos incalculáveis.
O resultado do planejamento tardio? Na hora de solicitar a entrada de energia definitiva à concessionária (Neoenergia PE), constata-se que a rede externa não possui capacidade técnica, exigindo obras de extensão de rede ou até a construção de uma subestação não prevista inicialmente. Isso não apenas estoura o orçamento em centenas de milhares de reais, mas também atrasa a entrega da obra em vários meses, gerando multas contratuais junto aos adquirentes.
A Solução: Ter um parceiro elétrico especializado e credenciado pela Neoenergia atuando desde o Masterplan arquitetônico garante que todas as exigências normativas, espaços para cabines de medição e subestações, sejam contemplados no projeto civil, evitando quebras e retrabalhos.
2. Faseamento da Obra: Da Provisória à Rede Definitiva
O ciclo de vida elétrico de um empreendimento, seja ele um loteamento, edifício vertical ou condomínio logístico, divide-se rigorosamente em duas fases perante a concessionária:
A. A Ligação Provisória de Obra (Canteiro)
Antes de erguer qualquer pilar, é necessário energia para o canteiro. A ligação provisória de obra é uma concessão temporária da Neoenergia exclusiva para o período de construção civil, devendo ser desfeita ao término da obra.
- Finalidade: Alimentação de betoneiras, guindastes, gruas, serras, soldas e iluminação do canteiro, além dos escritórios e alojamentos.
- Custos Estimados: Para uma obra de médio porte, a montagem do padrão de entrada provisório com poste, caixas, cabos, disjuntores e o projeto técnico varia de R$ 3.000,00 a R$ 8.000,00.
- Prazo: A aprovação do projeto e a execução da ligação levam, em média, de 15 a 30 dias se conduzidos por uma empresa experiente.
B. A Rede Definitiva e Entrada de Energia
Enquanto a obra acontece sob a rede provisória, a engenharia deve trabalhar na rede definitiva. Esta é a infraestrutura que atenderá os moradores/usuários finais.
- Baixa Tensão (BT): Para empreendimentos com demanda total de até 75 kW. O custo de adequação do padrão de medição definitivo varia tipicamente de R$ 15.000,00 a R$ 80.000,00 dependendo do número de medidores e da complexidade da fachada.
- Média Tensão (MT) e Subestação: Obrigatório para demandas superiores a 75 kW. Envolve a construção de cabines ou instalação de postos de transformação. Custos de subestação variam de R$ 50.000,00 a mais de R$ 200.000,00.
3. Tipos de Obra vs. Necessidade de Rede (Tabela Comparativa)
Para facilitar a compreensão dos diretores de engenharia e suprimentos, elaboramos uma tabela comparativa que relaciona o tipo de empreendimento à infraestrutura elétrica normalmente exigida pelas normas vigentes (NDUs e NBRs):
| Tipo de Empreendimento | Rede e Tensão Exigida | Custo Médio (Infraestrutura) | Prazo Total (Projeto + Obra) |
|---|---|---|---|
| Residencial de Alto Padrão (Térreo/Duplex) | Baixa Tensão (Padrão Trifásico Individual) | R$ 15 mil - R$ 30 mil | 30 a 60 dias |
| Prédio Residencial (Até 20 unidades) | Média Tensão (Subestação Abrigada Simples ou Poste) | R$ 50 mil - R$ 90 mil | 60 a 90 dias |

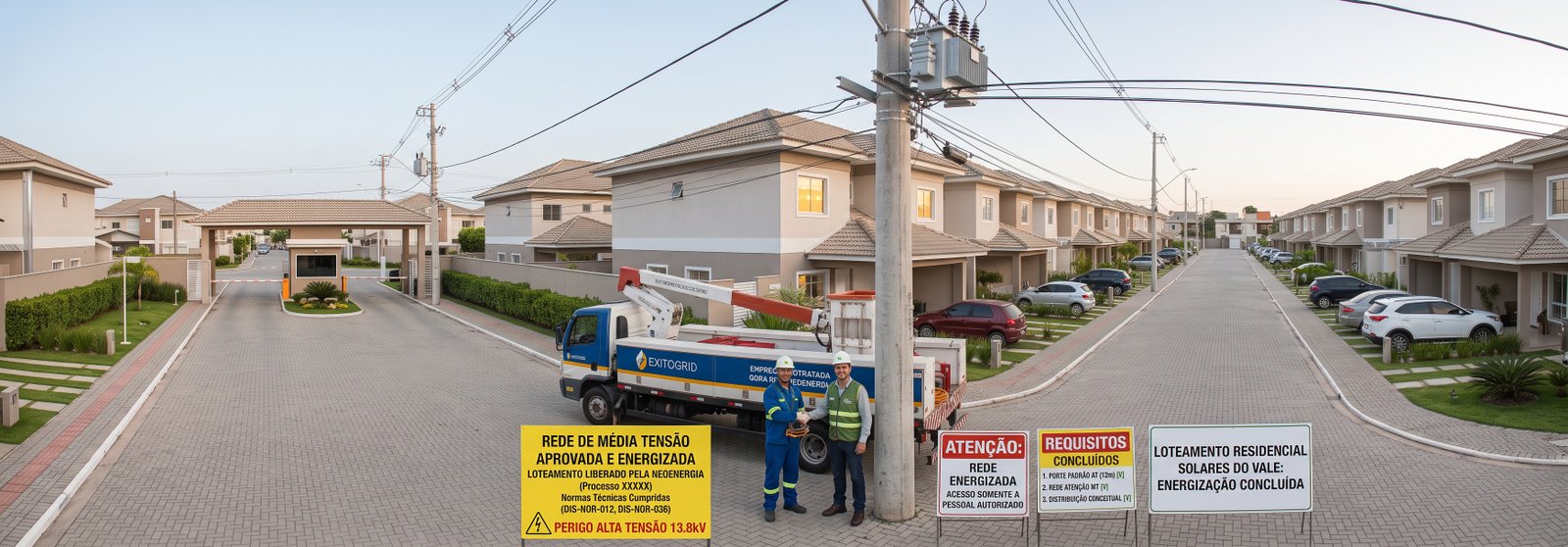

| Condomínio Horizontal / Loteamento | Média Tensão c/ Rede de Distribuição Interna (Aérea ou Subterrânea) | R$ 150 mil - R$ 500+ mil | 120 a 180 dias |
| Galpão Industrial / Logístico | Média Tensão (Subestação com Transformador de Alta Potência) | R$ 80 mil - R$ 200+ mil | 90 a 120 dias |
4. O Arcabouço Normativo: NDUs e NBRs
Todo o projeto elétrico desenvolvido para o seu empreendimento deve estar rigorosamente alinhado a duas esferas normativas: as normas brasileiras (ABNT) e as normas da concessionária local (Neoenergia).
- NBR 5410: A base de tudo. Define as regras para instalações elétricas de Baixa Tensão, garantindo o correto dimensionamento de cabos, disjuntores, esquemas de aterramento e dispositivos DR para a segurança dos usuários finais.
- NBR 14039: Instalações elétricas de Média Tensão (de 1,0 kV a 36,2 kV). Fundamental para o projeto das subestações do empreendimento, definindo cabines, distâncias de segurança e relés de proteção.
- NDU 001 (Neoenergia): Norma de Distribuição Unificada para Fornecimento em Baixa Tensão. Esta norma dita exatamente como devem ser as caixas de medição, os eletrodutos de entrada, o posicionamento do poste padrão e o ramal de ligação.
- NDU 002 (Neoenergia): Norma para Fornecimento em Média Tensão. Detalha os padrões construtivos das subestações abrigadas, as exigências para o cubículo de medição da concessionária e os ramais subterrâneos de Média Tensão.
O Perigo do Desalinhamento: Projetos que seguem apenas a NBR 5410 mas ignoram as minúcias da NDU 001 (como o tamanho exato da caixa de policarbonato homologada pela Neoenergia) serão reprovados na vistoria, obrigando a construtora a refazer a fachada e recomprar materiais.
5. Os 10 Passos Críticos: Da Provisória ao Habite-se
O processo completo de gestão de energia em uma obra deve seguir um cronograma milimétrico. Abaixo detalhamos as 10 etapas para o sucesso do empreendimento:
Cálculo Preliminar de Demanda
O engenheiro eletricista avalia as plantas arquitetônicas para determinar a carga total do prédio/condomínio e definir se o atendimento será em BT (NDU 001) ou MT (NDU 002).
Solicitação da Ligação Provisória
Com o Alvará em mãos e o CNPJ da construtora, protocola-se o pedido da provisória para instalar o quadro de canteiro de obras e energizar as gruas.
Projeto Elétrico Definitivo
Desenvolvimento dos diagramas unifilares, plantas de prumada, memoriais de cálculo e plantas de situação das instalações definitivas.
Aprovação na Neoenergia
Submissão do projeto técnico definitivo e das ARTs ao portal da distribuidora para análise e obtenção da carta de aprovação formal.
Compatibilização de Infraestrutura
Garantir que a tubulação subterrânea e os shafts definidos no projeto aprovado sejam rigorosamente executados pela equipe civil, respeitando raios de curvatura e distanciamentos.
Montagem do Centro de Medição (QDG)
Instalação do Quadro Geral de Distribuição, barramentos de cobre, disjuntores gerais e caixas de medição agrupadas conforme as NDUs.
Construção da Subestação (se houver)
Montagem da cabine de alvenaria, instalação do transformador, muflas de média tensão, malha de aterramento e grade de proteção.
Solicitação de Vistoria Definitiva
O engenheiro responsável aciona a Neoenergia informando que o padrão de entrada está 100% concluído e idêntico ao projeto aprovado.
Energização e Desligamento da Provisória
A equipe da concessionária instala os relógios (medidores) definitivos e desativa fisicamente a instalação provisória do canteiro.
Emissão do Laudo para Habite-se
Comissionamento final, emissão do Laudo Técnico das Instalações (LTI) e atestado de conformidade para o Corpo de Bombeiros e Prefeitura.
Seu empreendimento não pode atrasar por causa de energia
A Exitogrid oferece uma solução Turnkey para construtoras: do projeto no papel à subestação energizada. Somos especialistas credenciados Neoenergia em PE.
6. Os Erros Mais Comuns das Construtoras (e como evitá-los)
A falta de alinhamento entre o engenheiro civil e a equipe elétrica resulta em falhas que custam muito caro. Os principais são:
- Executar o padrão de entrada antes da aprovação do projeto: A Neoenergia pode revisar os cálculos e exigir mudanças (como bitola de cabo maior ou disjuntor diferente). Se a obra já estiver pronta, haverá retrabalho total.
- Falta de ART específica: Submeter projetos complexos sem a devida Anotação de Responsabilidade Técnica, ou com a descrição do escopo incompatível com o projeto anexado.
- Desrespeitar as distâncias de segurança (NBR 14039): Em condomínios, instalar a caixa de medição muito próxima a tubulações de gás ou esgoto inviabiliza a aprovação.
- Esquecer a extensão de rede: A construtora faz o projeto interno perfeito, mas esquece de consultar a viabilidade da rede externa da rua. Se a rede da Neoenergia precisar ser estendida para suportar o prédio, a obra pode atrasar de 3 a 6 meses.
7. Como a Exitogrid acelera sua obra
Com uma equipe técnica liderada pelo Euller Matheus, a Exitogrid já aprovou centenas de projetos em Pernambuco. Nossa chancela de empresa credenciada garante à sua construtora acesso direto aos analistas da Neoenergia, viabilizando:
- Análises prévias de viabilidade no terreno antes da compra do lote.
- Projetos elétricos blindados contra as armadilhas das NDUs.
- Execução de subestações de alta performance com materiais homologados.
- Gestão completa do processo burocrático até o momento da ligação dos medidores.
